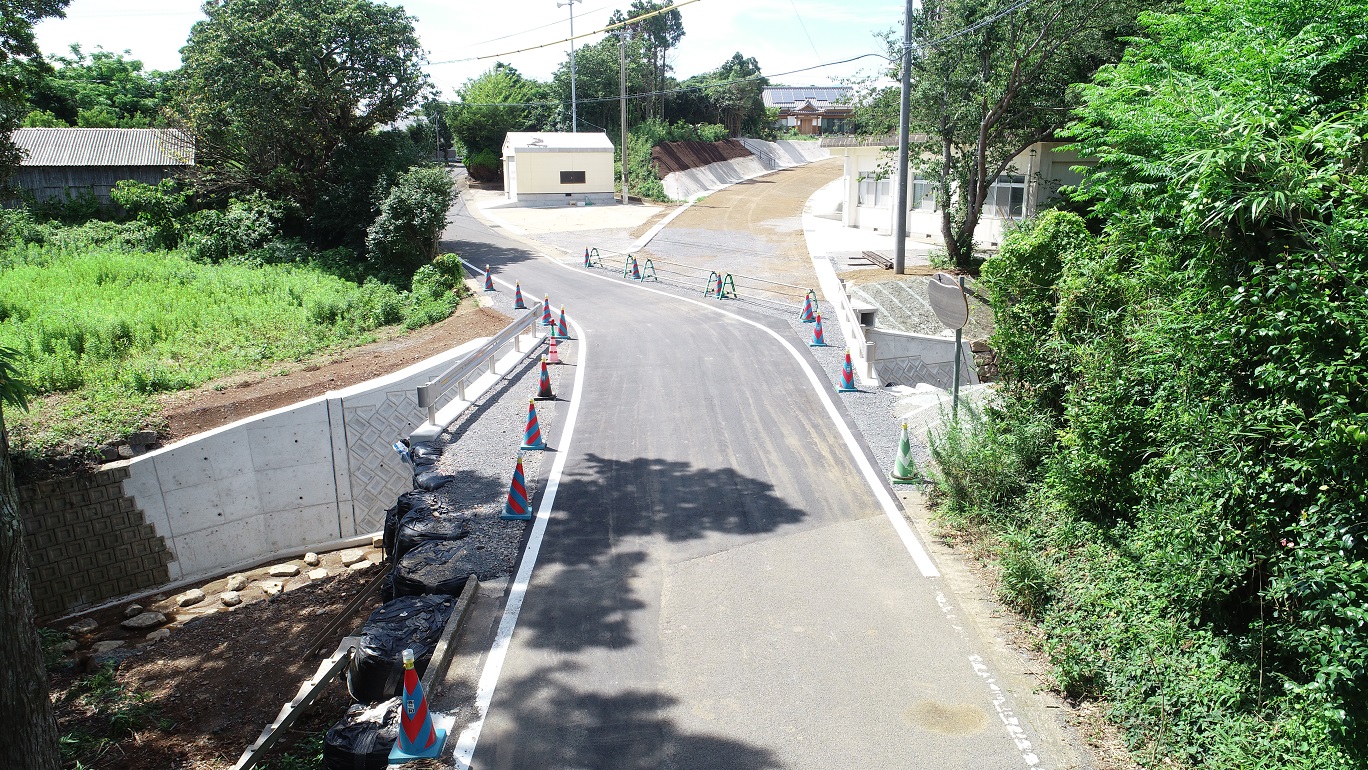

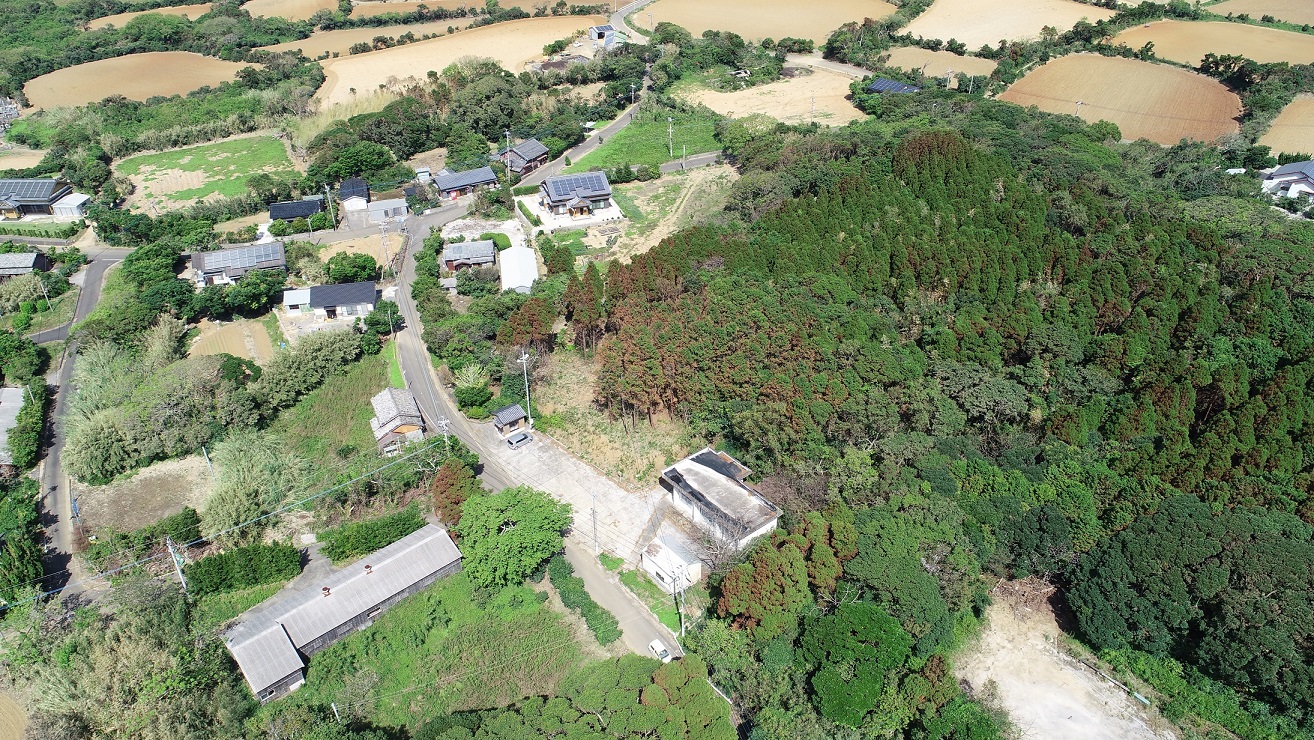

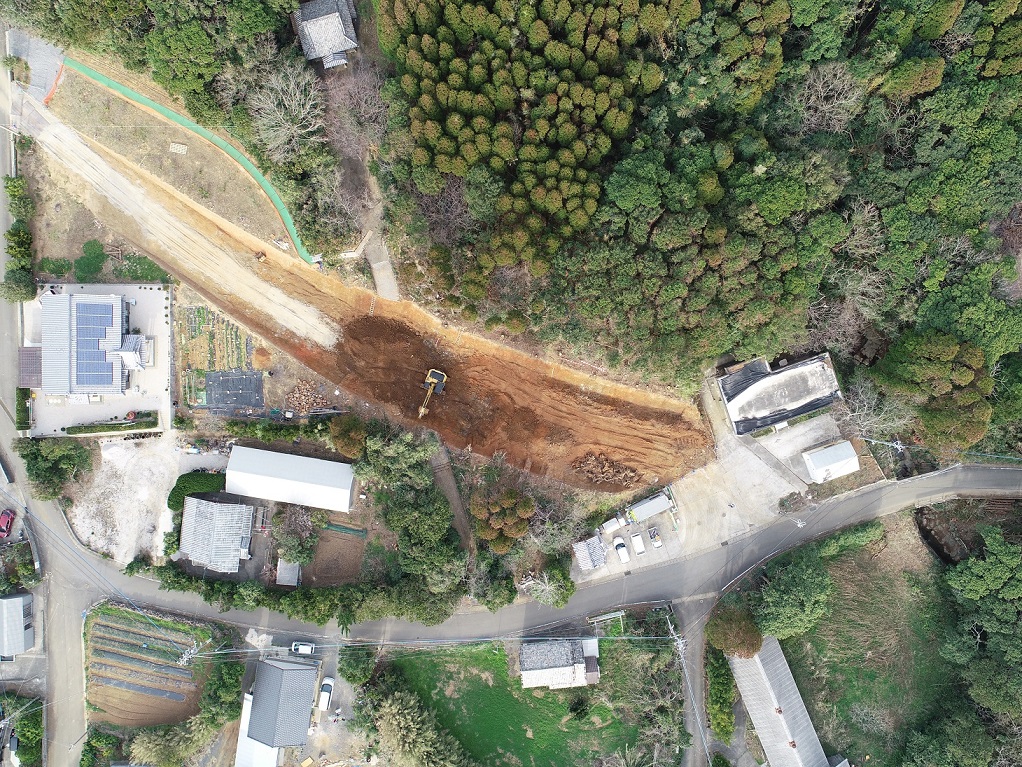

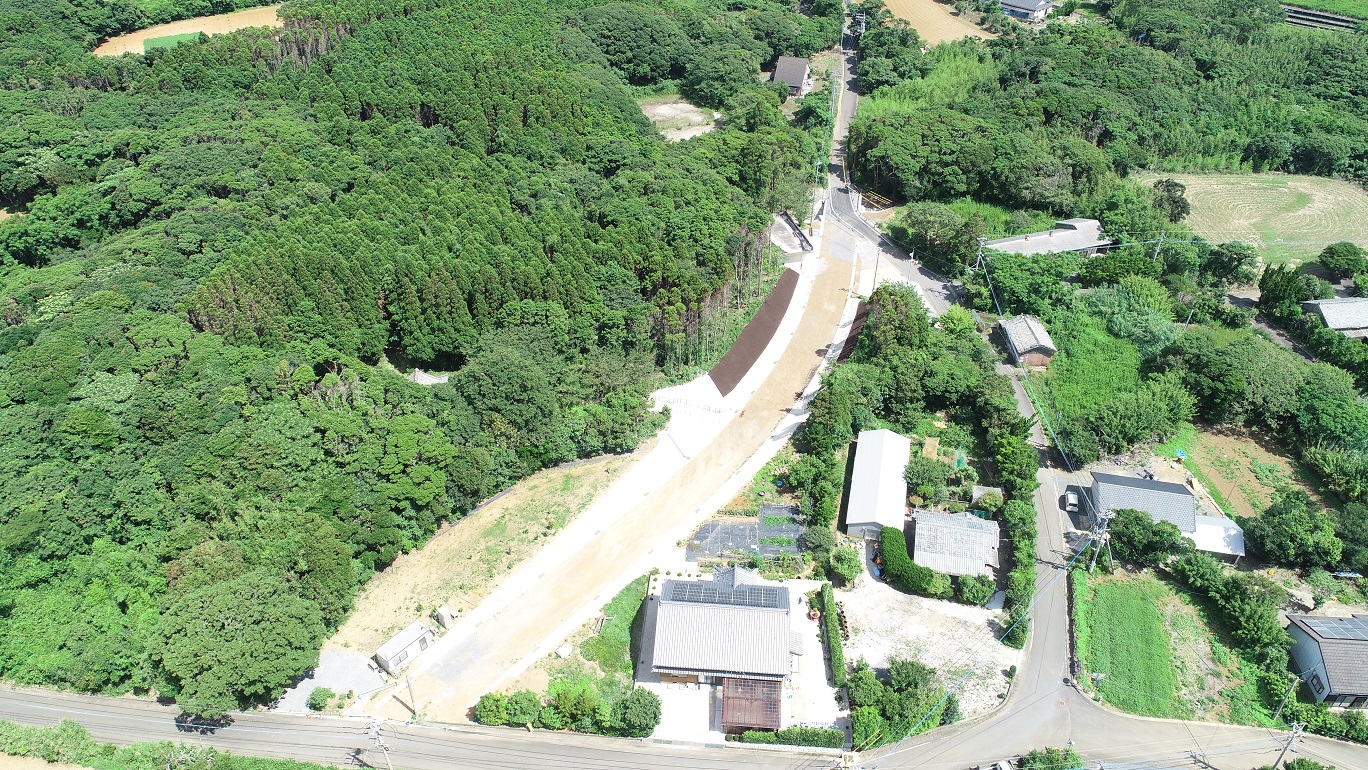

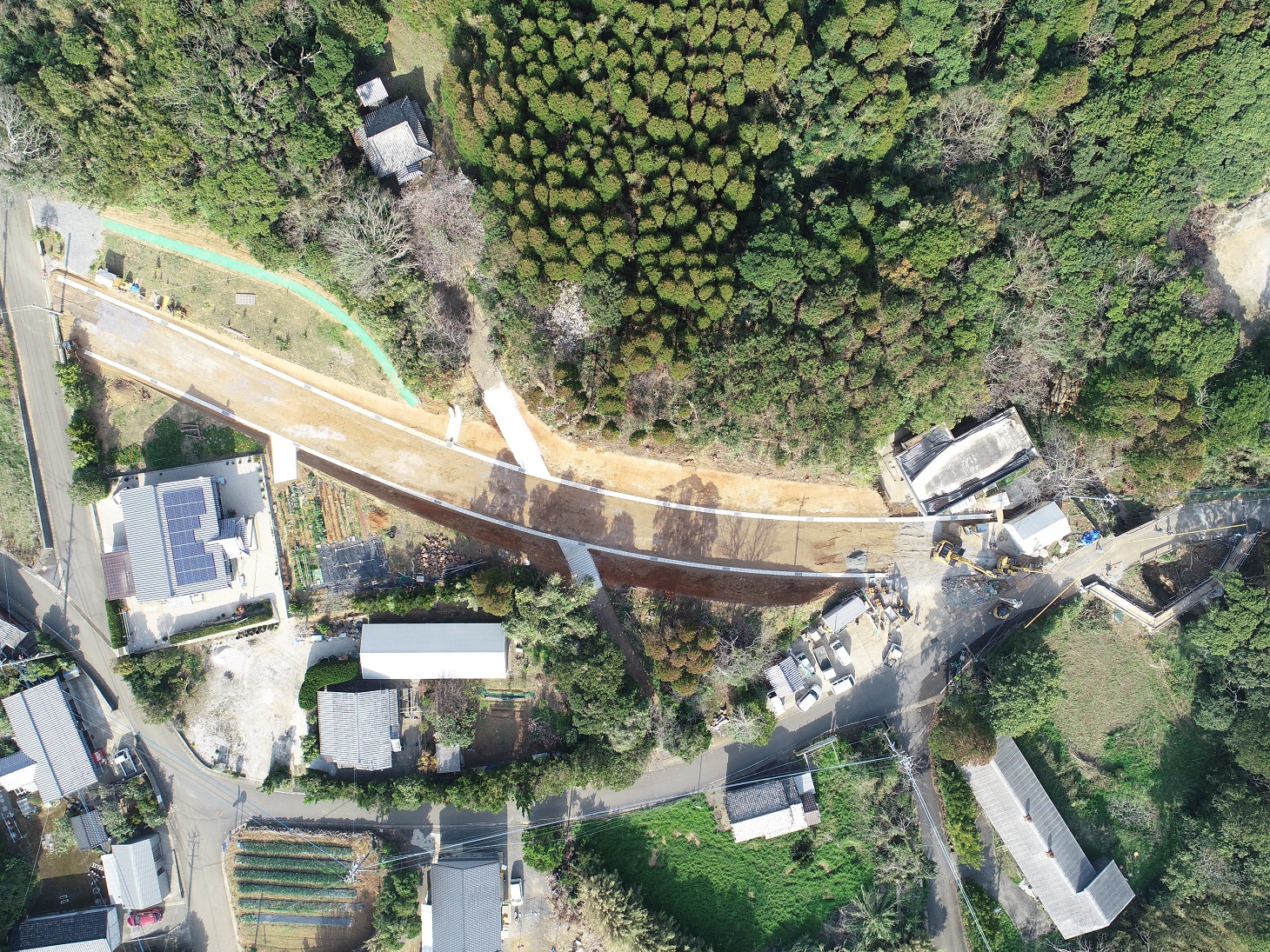

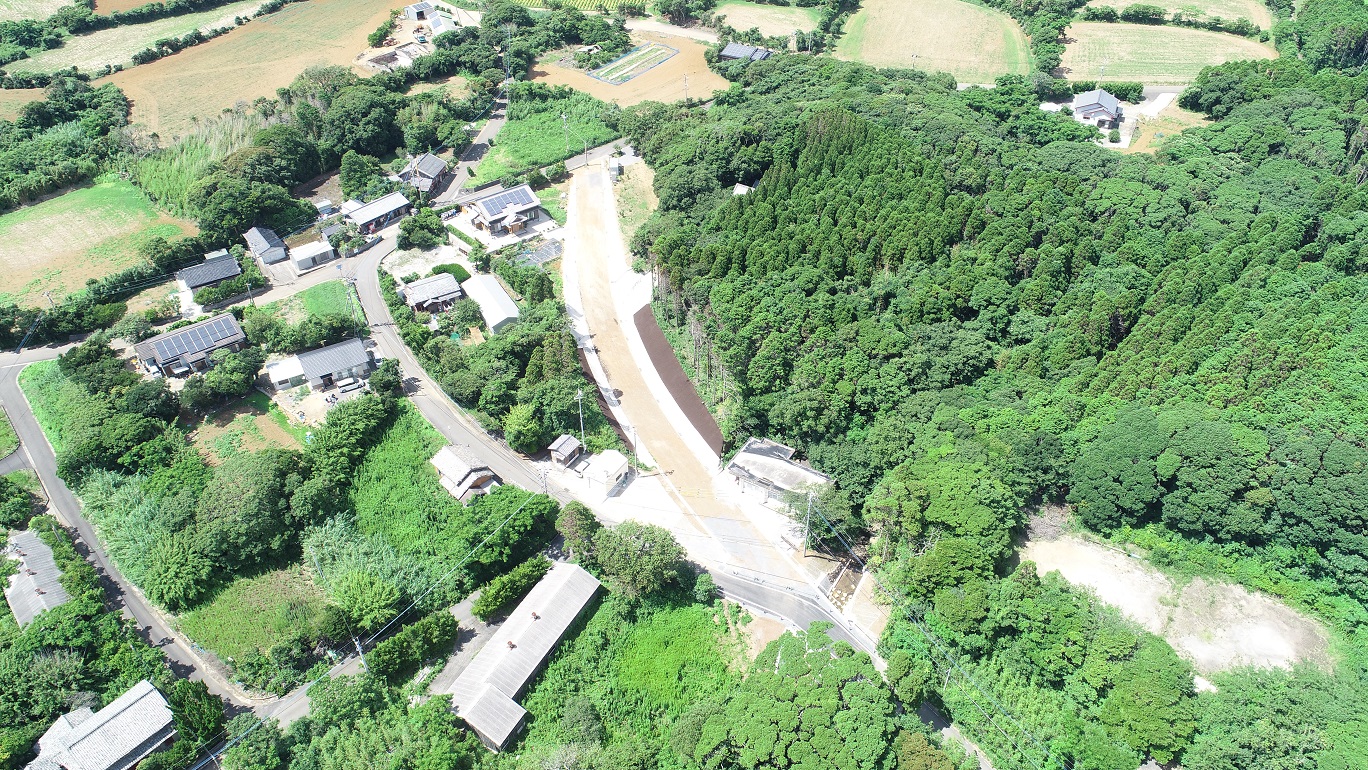

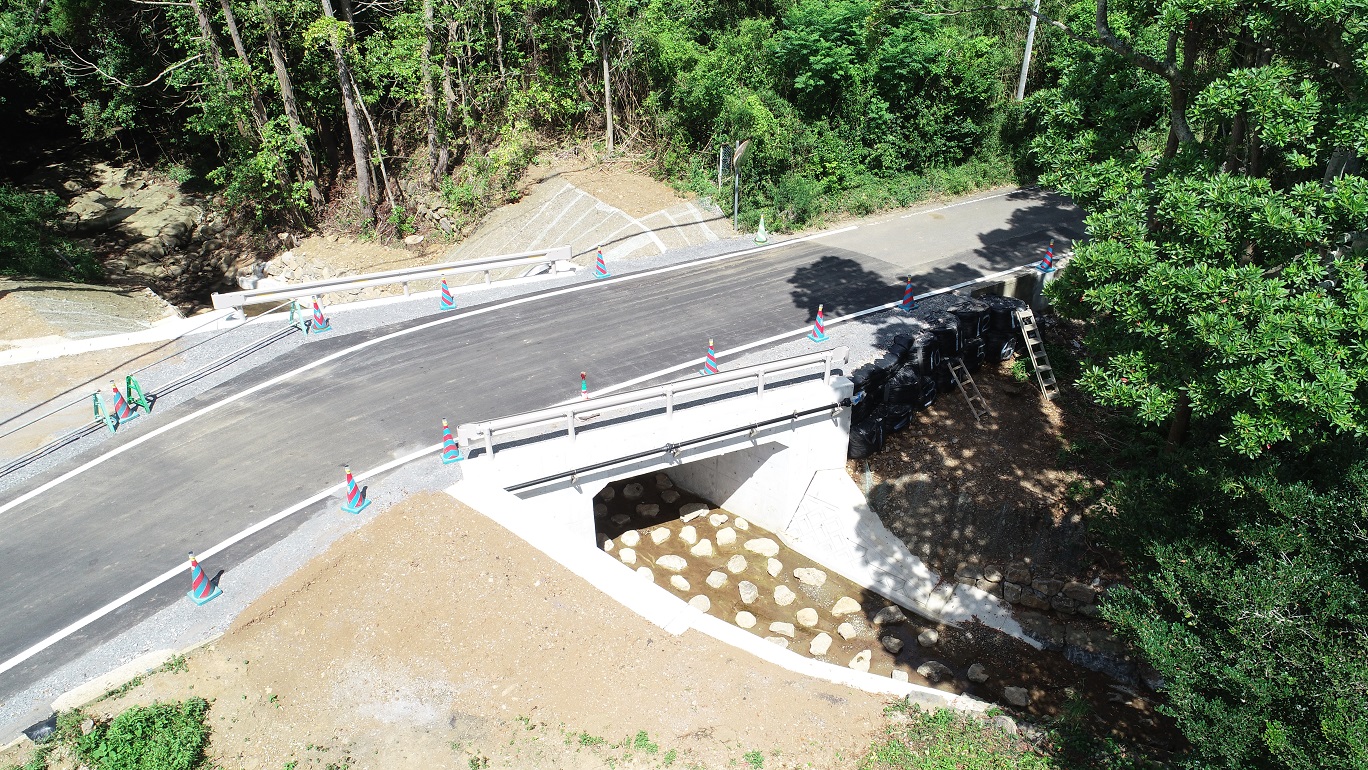

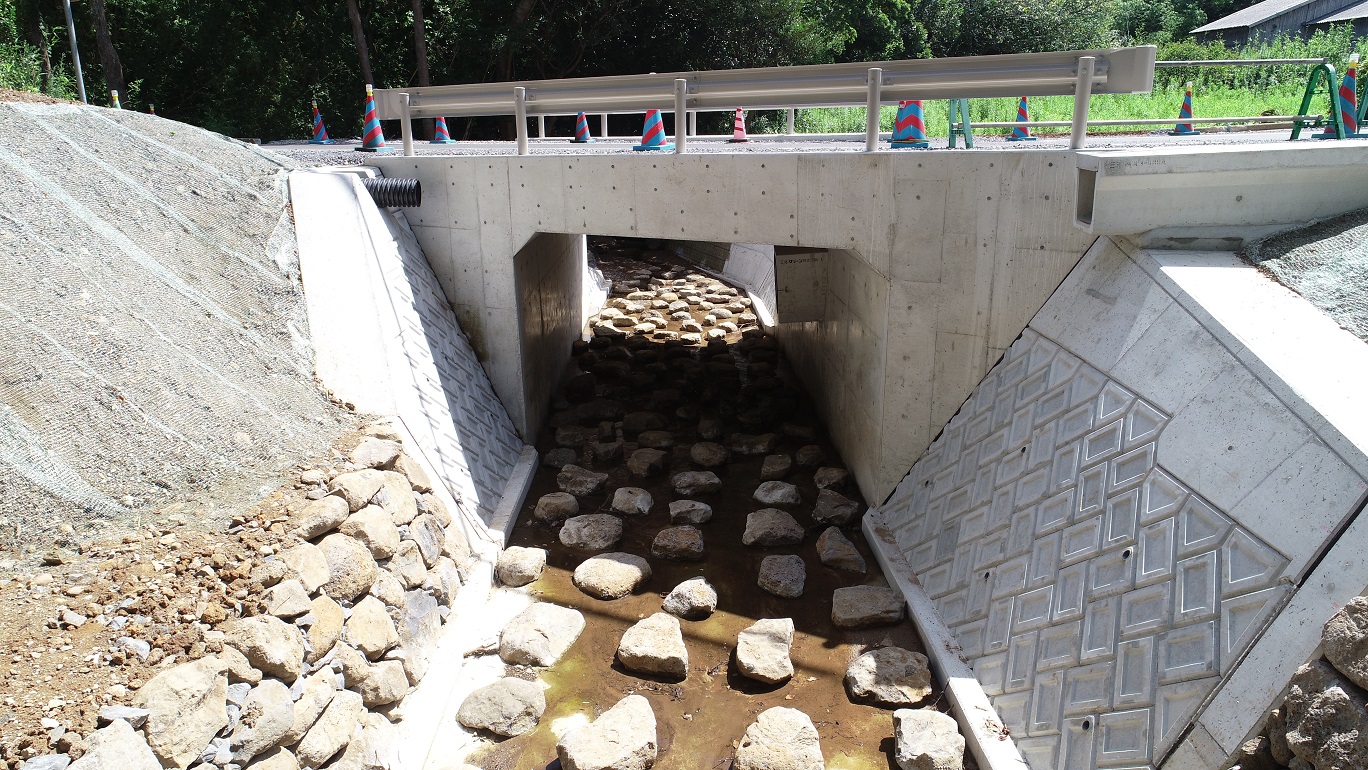

一般県道貝津岳浜ノ畔線道路改良工事 発注五島振興局道路課 工事場所五島市三井楽町波砂間 工期令和2年11月02日 ~ 令和3年07月19日 竣工施工中 工事内容工事延長 L=154.0m 幅員 W=5.5(7.0)m 道路土工 V=3,500㎥ カルバート工 L=9.15m コンクリートブロック積工 A=48㎡ 護床工 A=84㎡ 排水構造物工 L=294m 階段工 N=1式 仮設工 N=1式 進捗・備考 2021-02-10 約25% 電柱移設により約1か月間工事を中止していましたが、 先月下旬から施工を再開しています。 大型車による残土運搬処理を行っており、近隣住民の皆様には大変ご迷惑をお掛けしておりますが、ご協力の程よろしくお願いします。 施工状況【2月上】 施工状況【2月上】施工状況【2月上】施工状況【2月上】着工前①着工前②着工前③着工前(カルバート工)着工前(付帯工)
